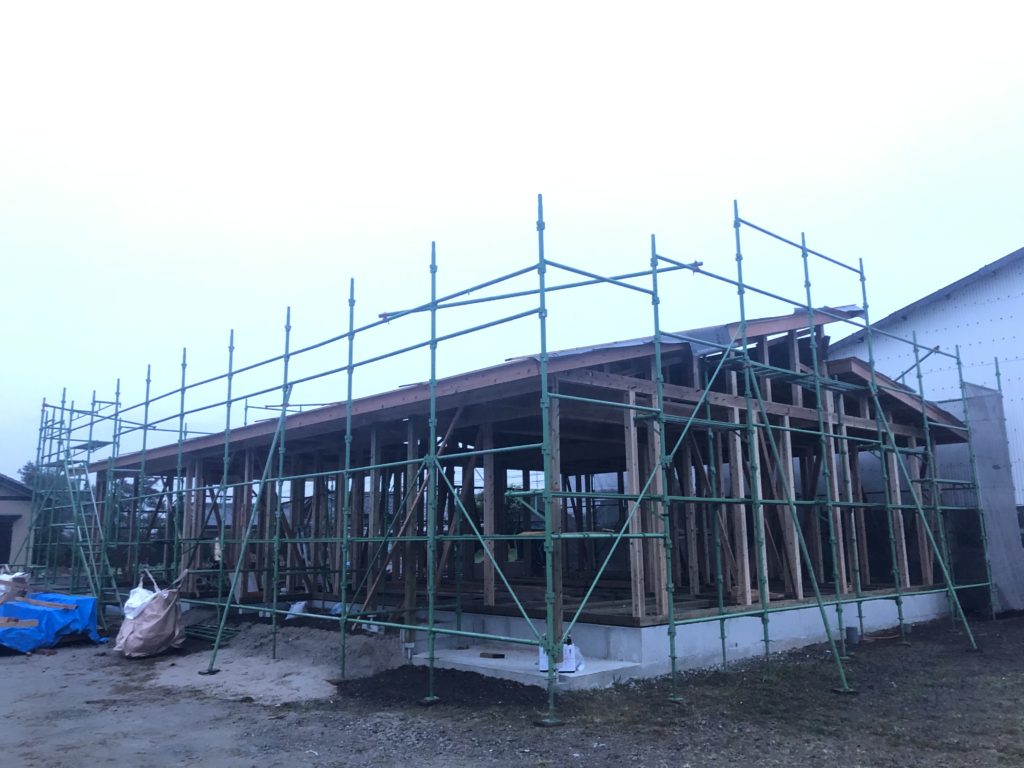

倉庫

少し前のお仕事。

倉庫の仕事を頂きました。

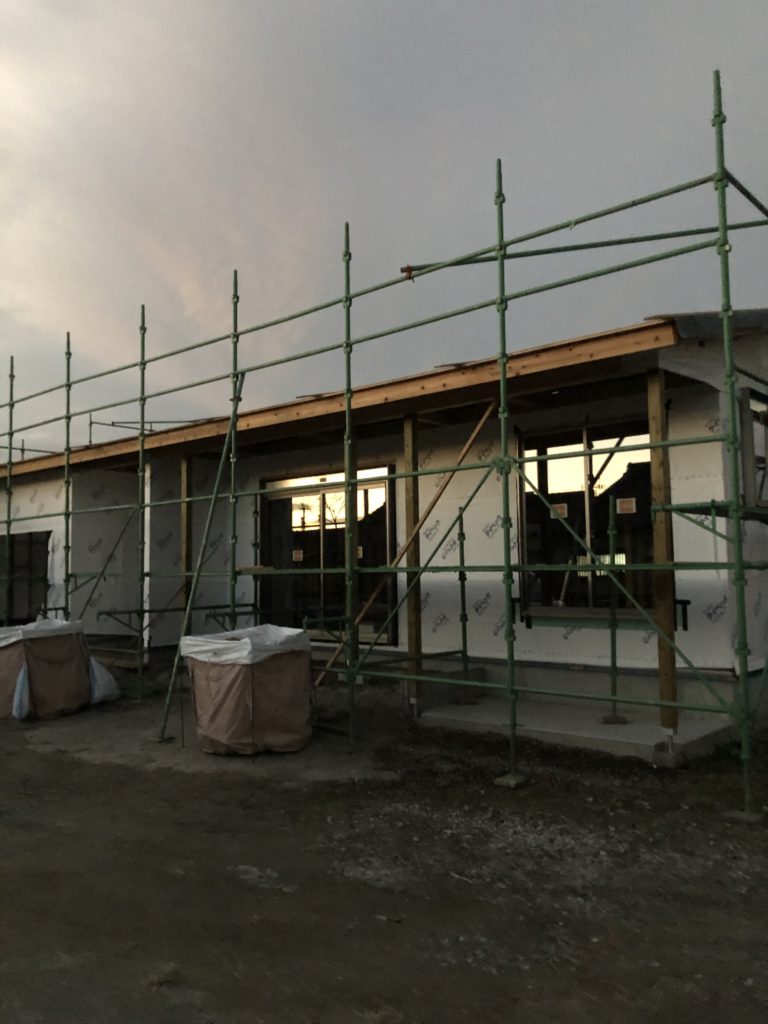

これも墨付け刻みです。わりかし簡単でしたがザーっと考えると間違うので注意して刻みました。

ちょっとした土間も自分でなぜました。

コロニアルも板金屋さんと一緒に施工

役物のない土台水切りも久しぶり。

水切り。

そしてコーキングまで。

やっぱ苦手です😅

鯉のぼりが出てるからちょっと前どころじゃないですね😅

それにしても写真が少ない😓

この頃はあんま写真を撮ってないお年頃ヽ(´o`;

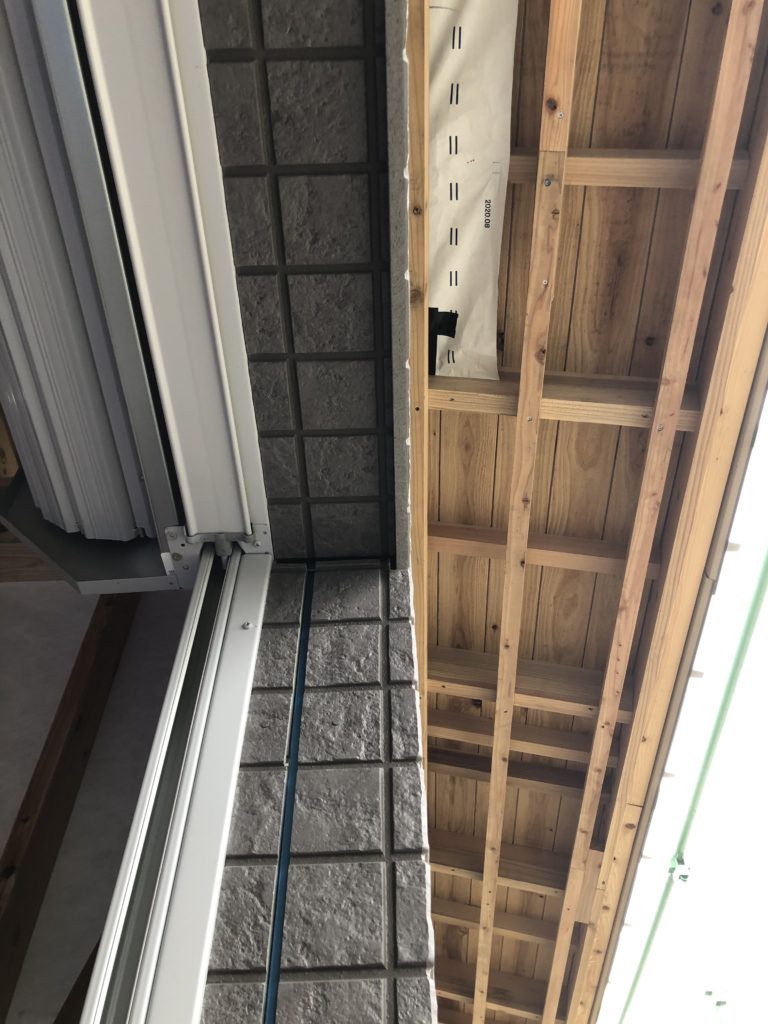

軒天①

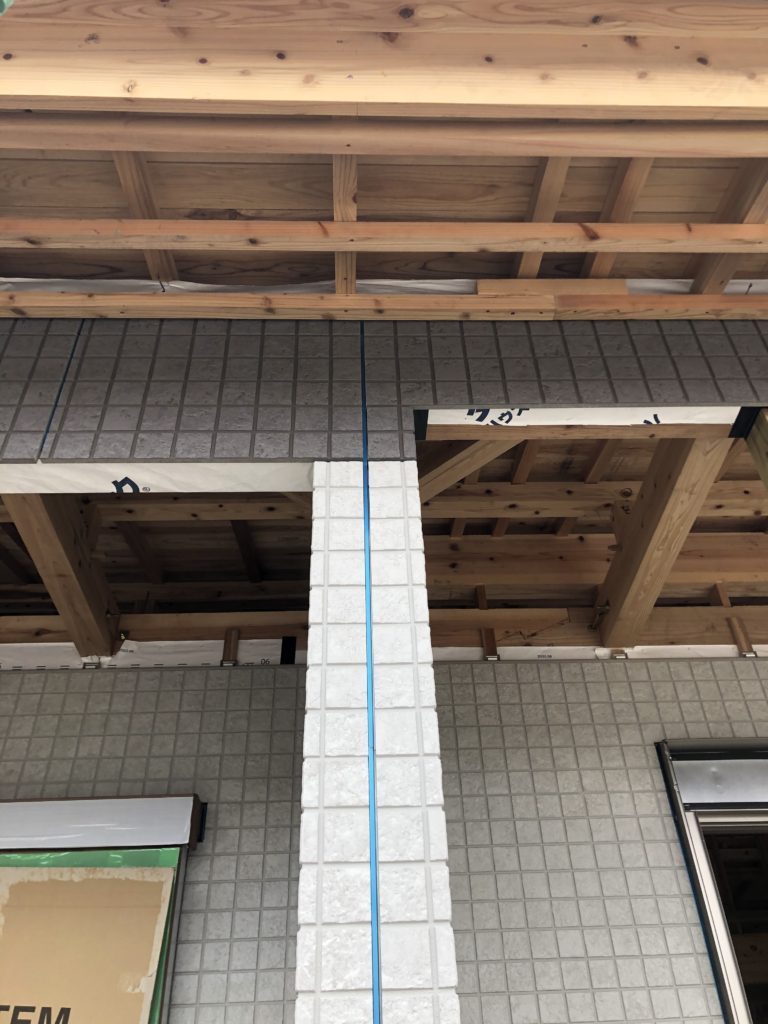

軒天下地をしていきます。

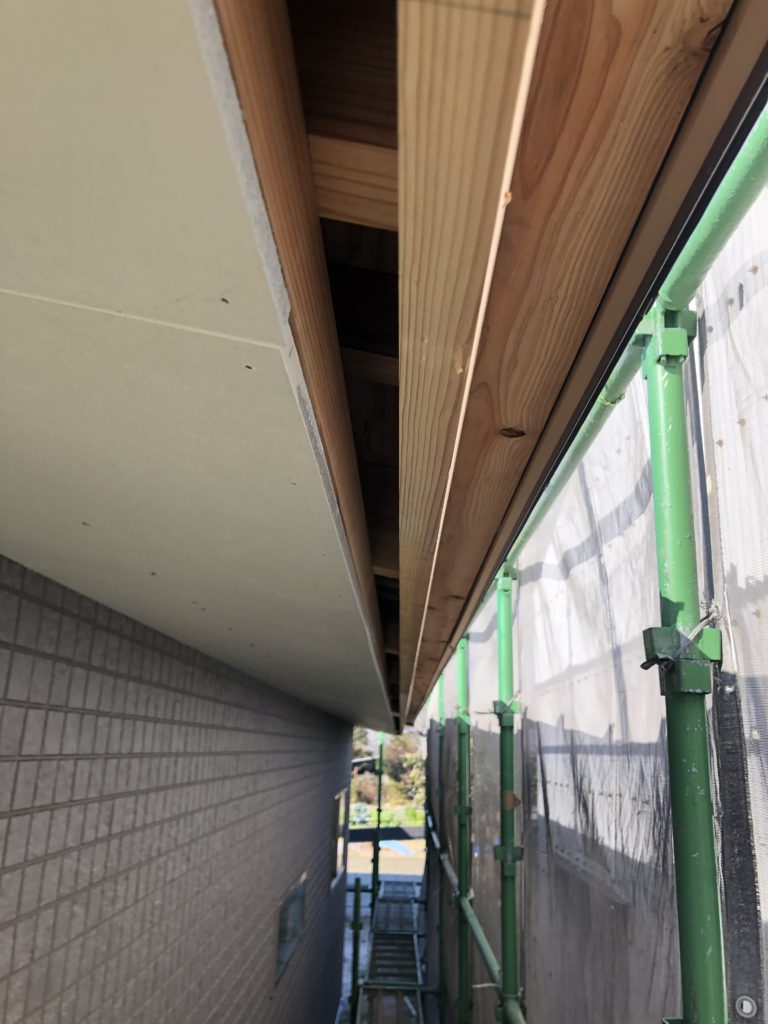

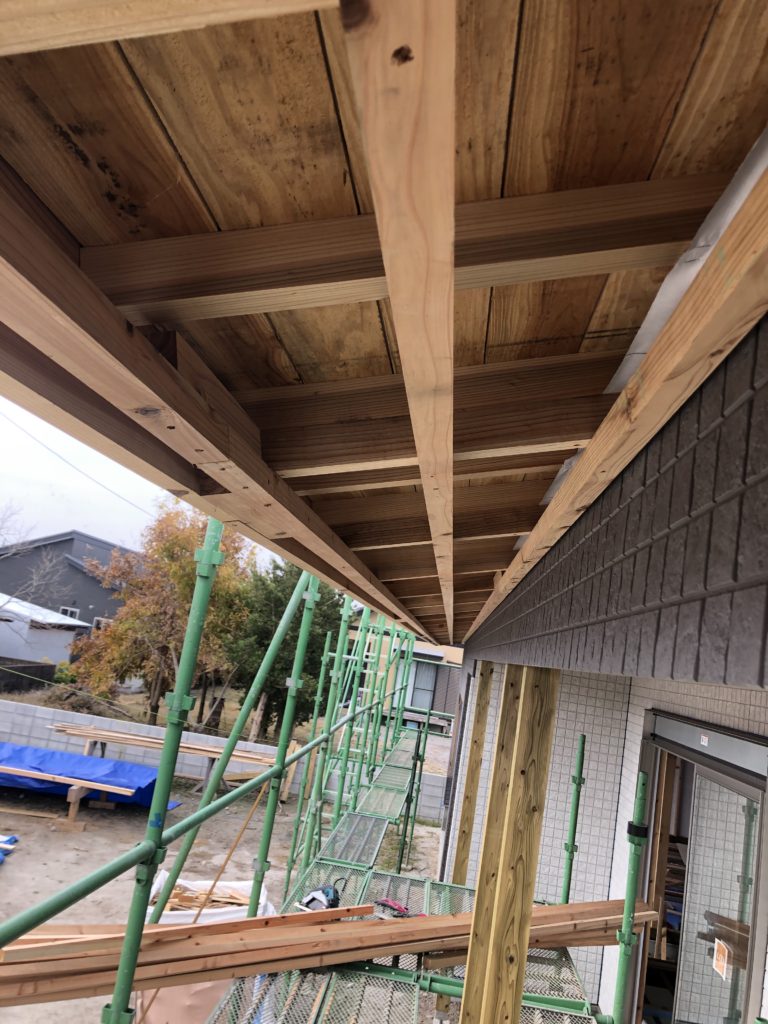

そして軒天を貼る。

今回は12ミリ厚でした。

この後に軒先換気材を差し込みます。

お次は破風板のサイディング。

必要枚数にひたすら割いていきます。

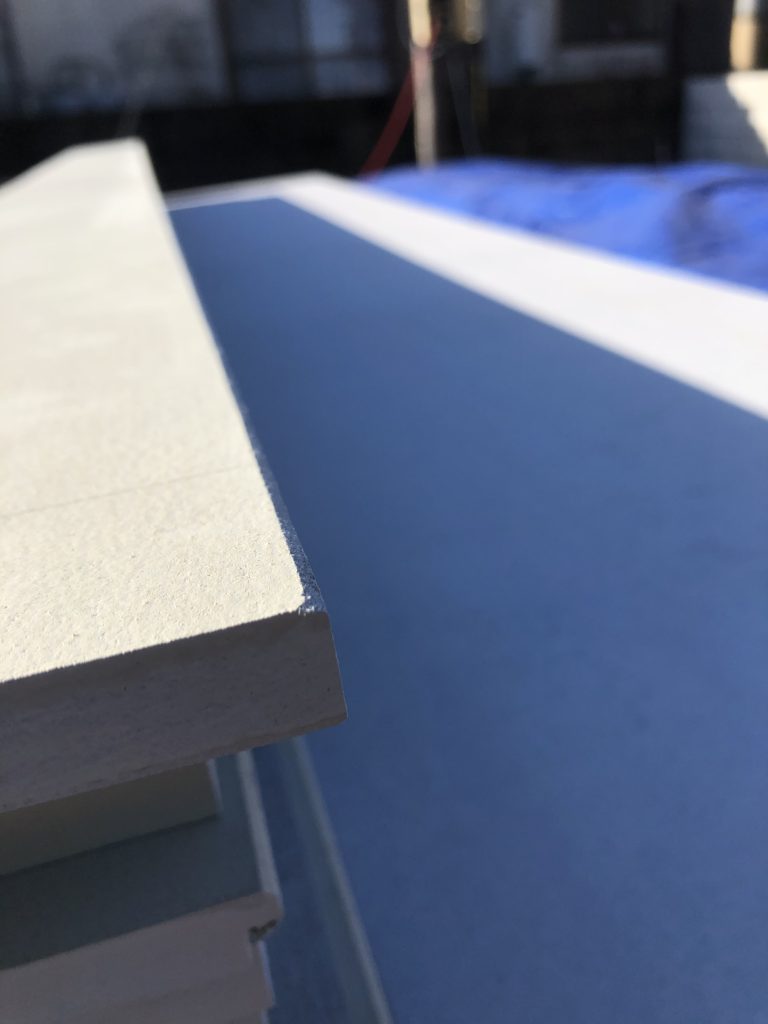

チリ面もとります。

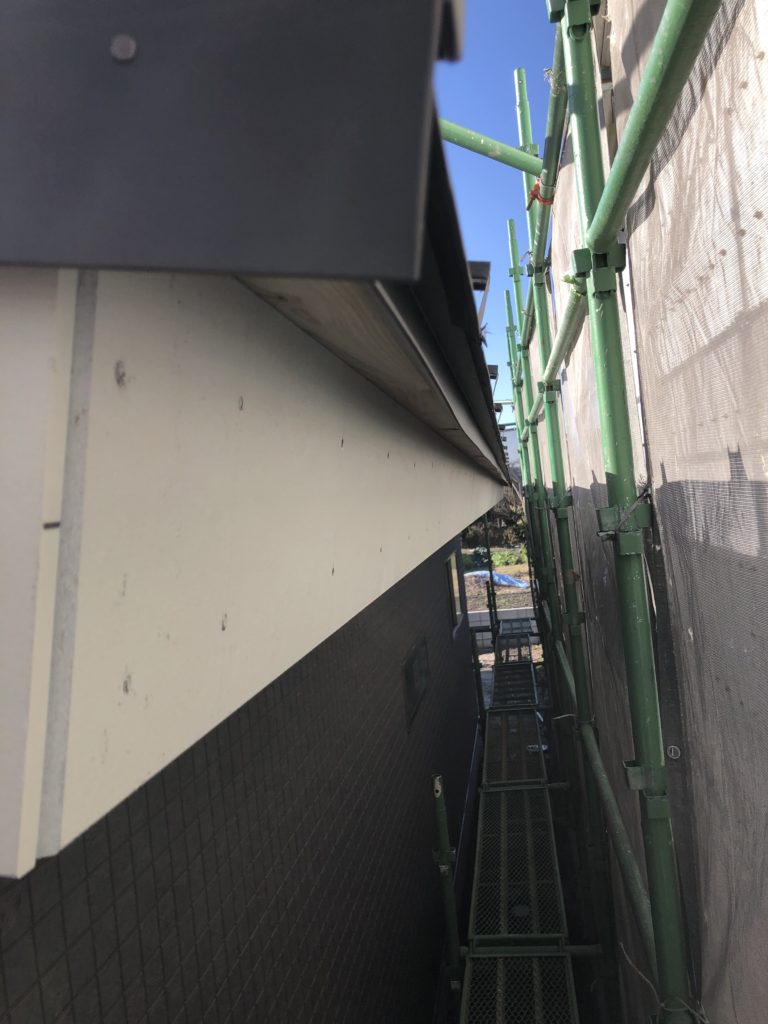

貼るとこんな感じに。

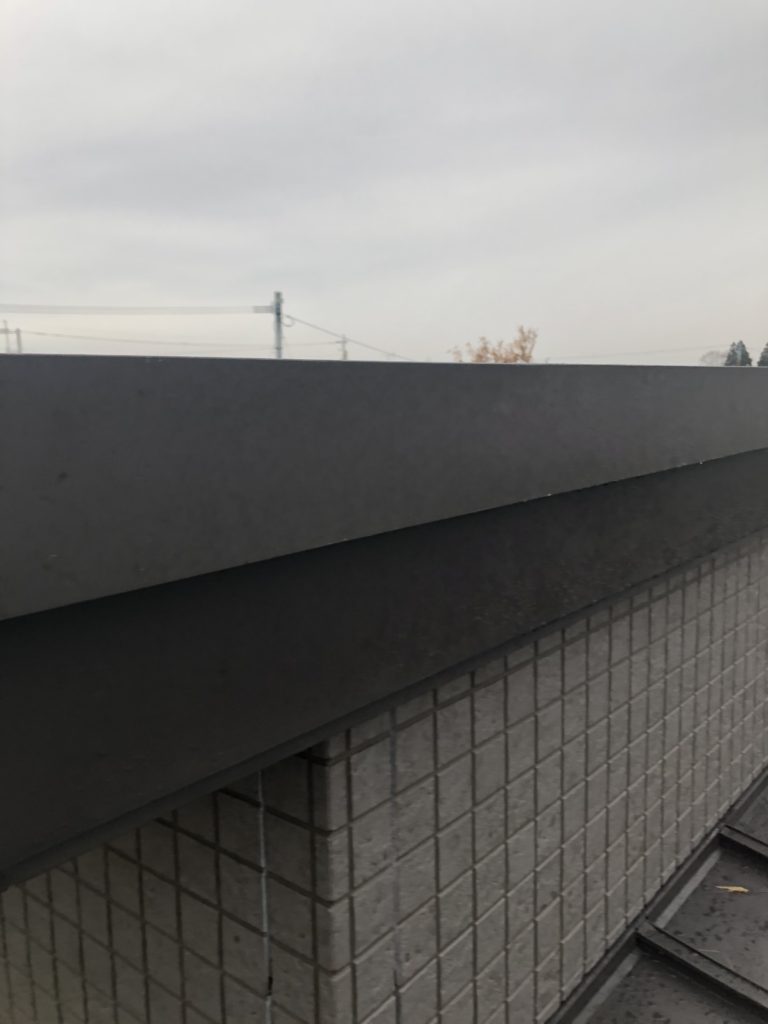

棟の破風板だけは雨漏りもしないよう板金で仕上げてます。

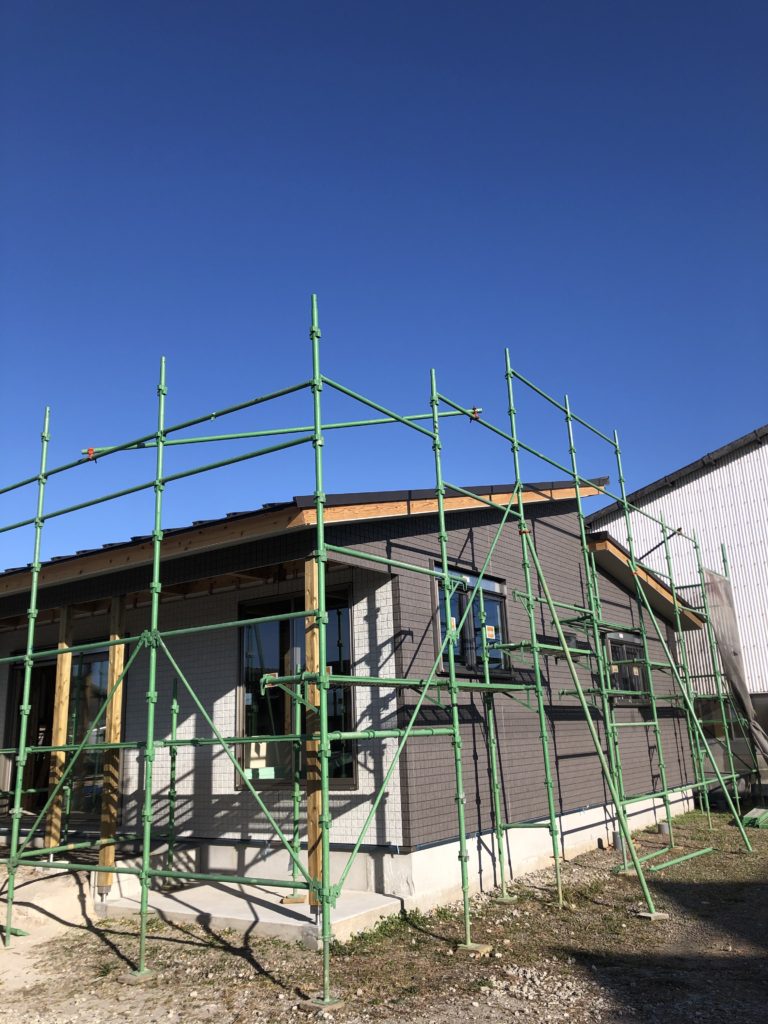

サイディング張り

外壁のサイディング張りに入ります。

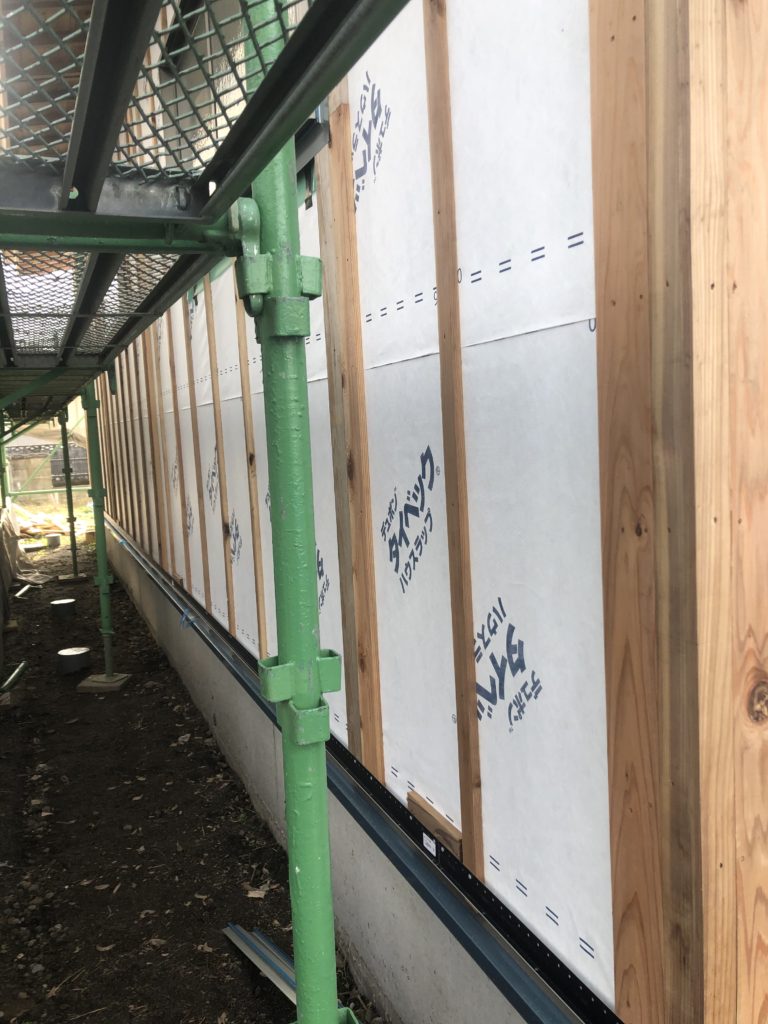

外壁開始前

家の裏側から開始。

升目調のサイディングです。

なので縦横のラインには気をつけないといけません。

一人では貼りとぉなかった、だって重いんだもの…

日暮れも早いです。

落ちるその前に

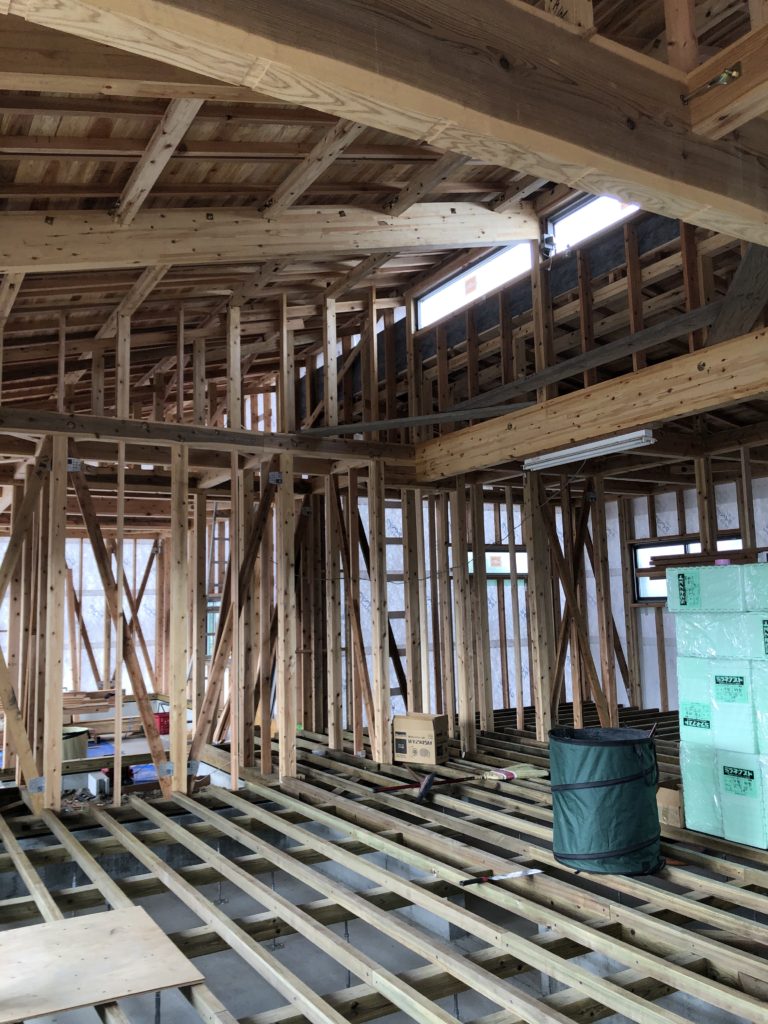

根太(床の下地)を取り付けます。

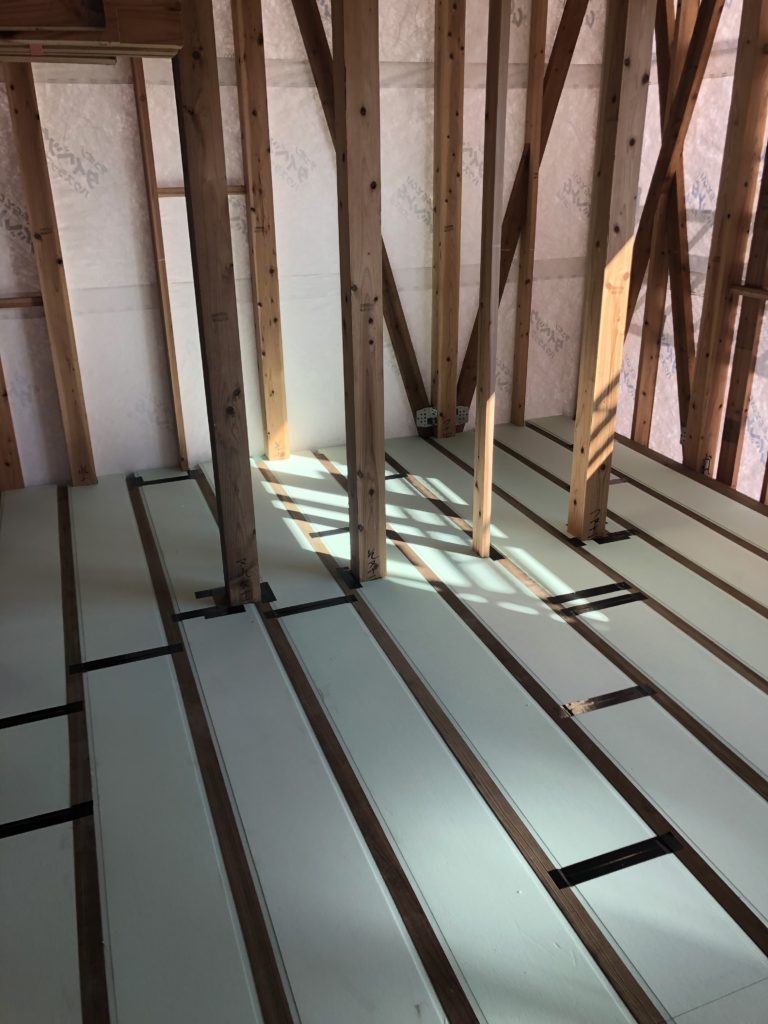

間隔は1尺(303)ピッチです。

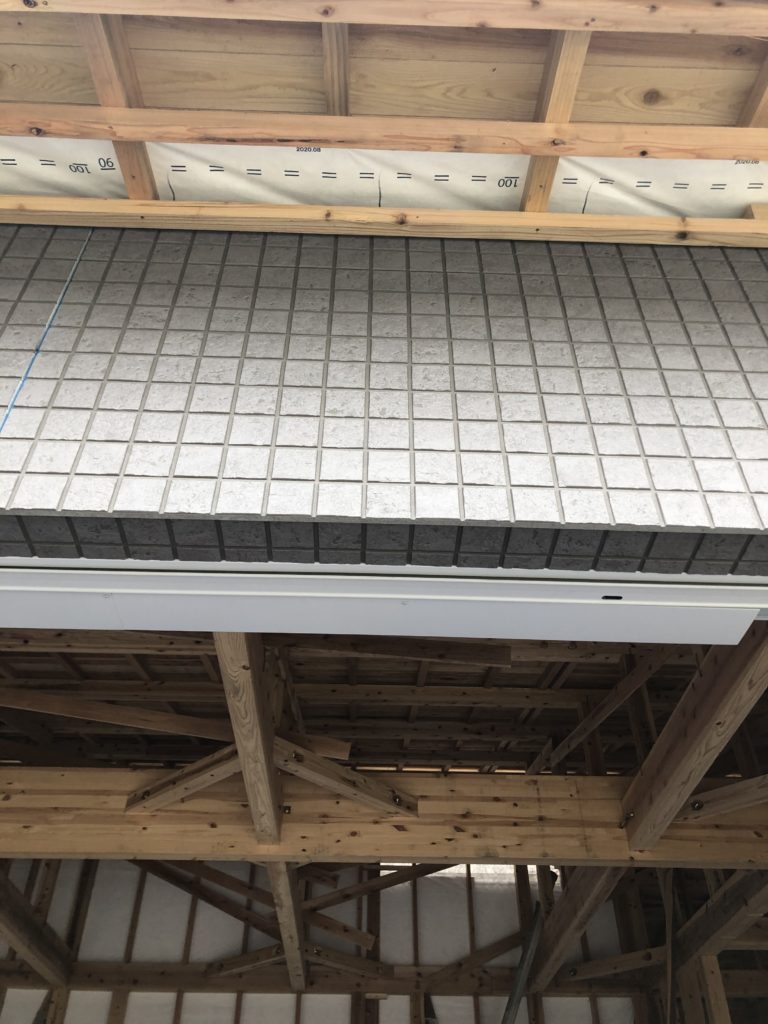

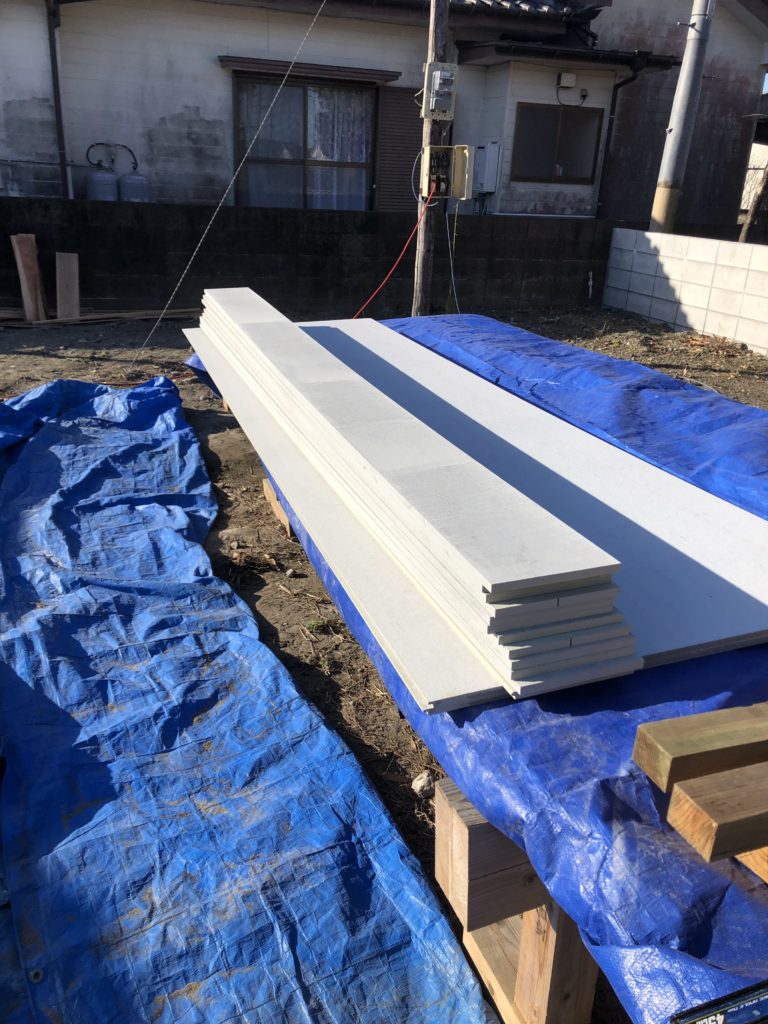

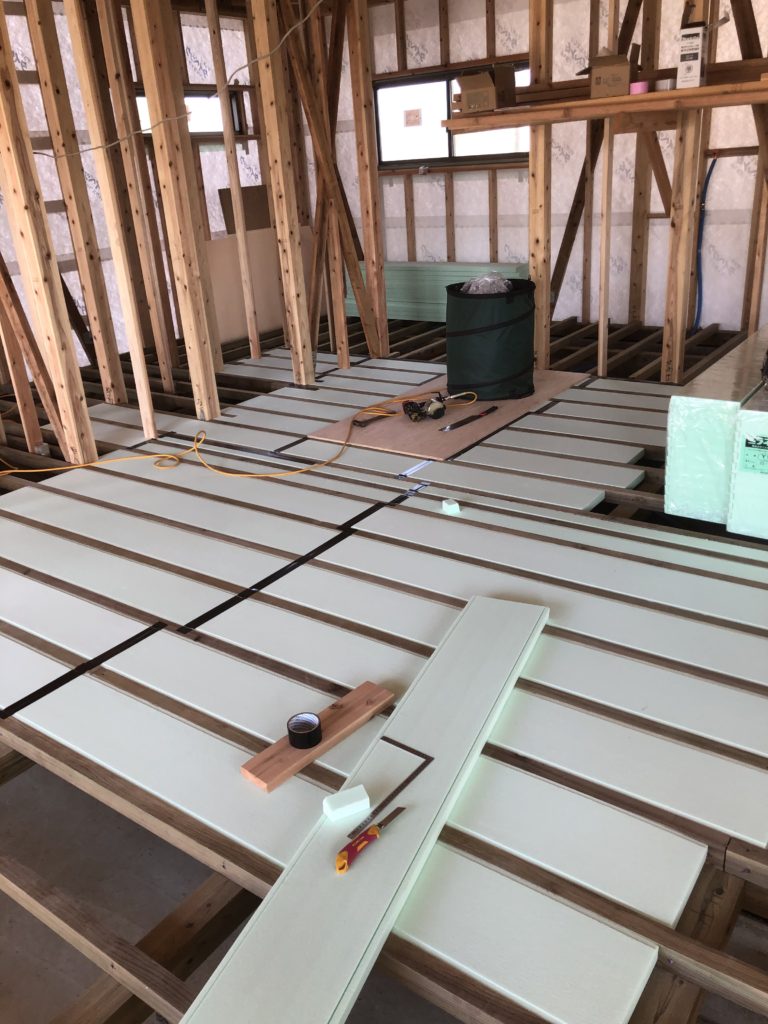

根太が終わったら40厚(4センチ)断熱材を敷き詰めます。

カットはカッターナイフで。

そのためにカッターを買ったー…

断熱材の継ぎ目には気密のテープを(鬼◯の刃っぽいけど)

壁の中まで入れます。

この後に捨て貼りの針葉樹合板を貼ります。

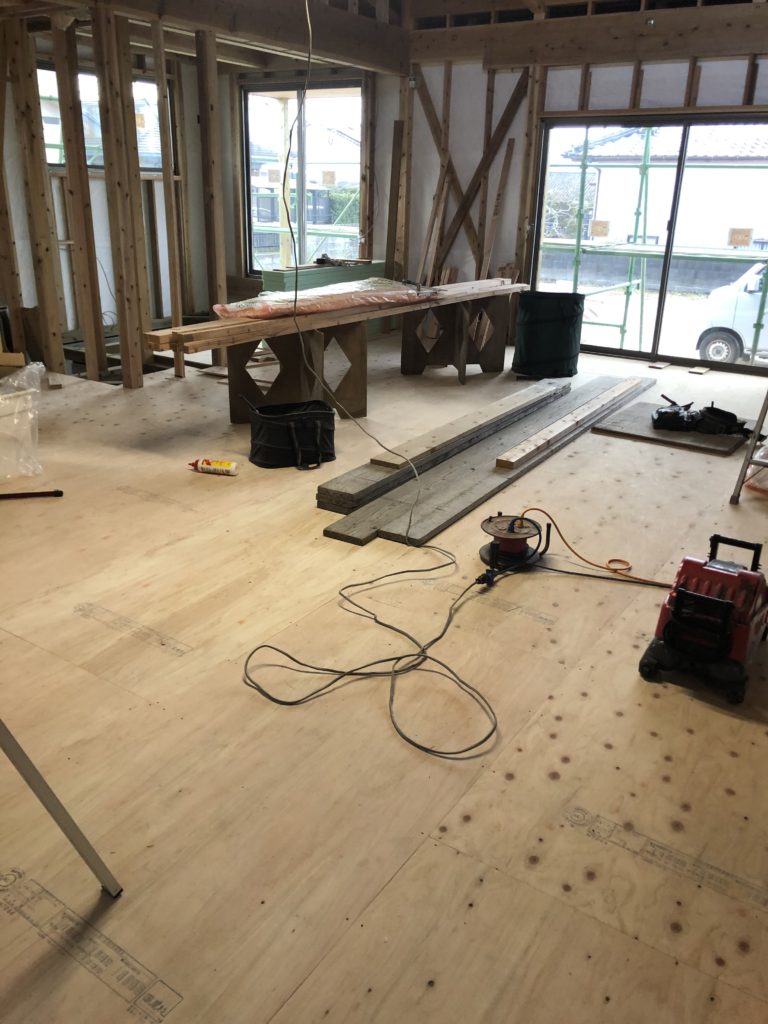

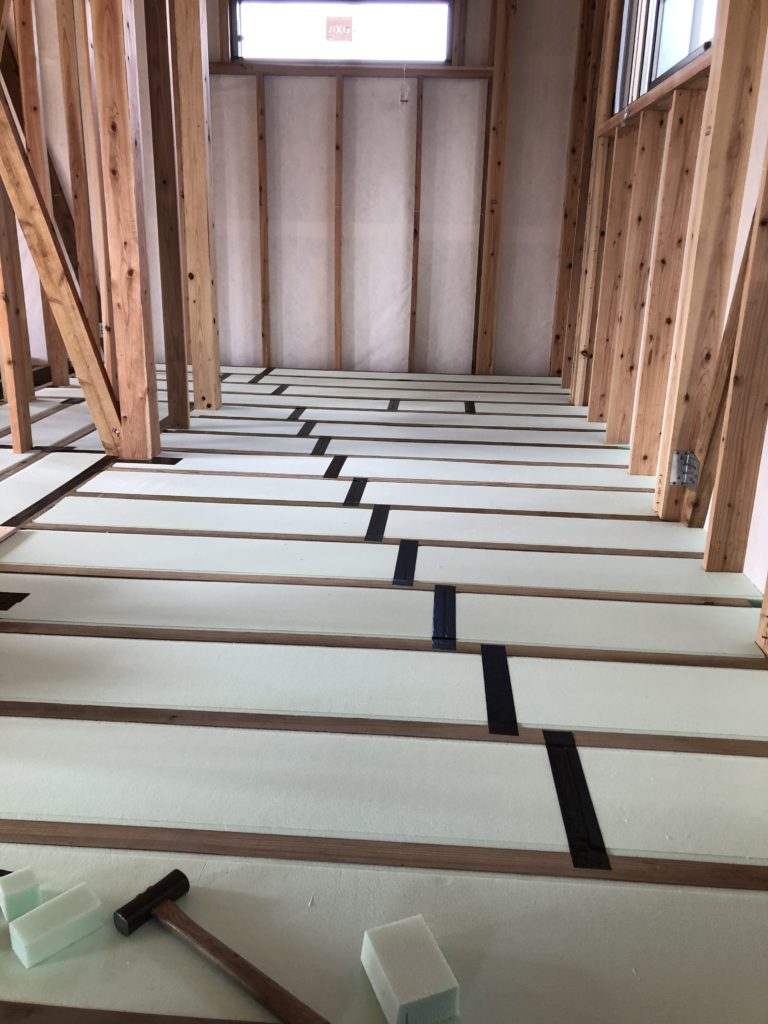

これで中も安心して歩けます。

下地をしたじ〜

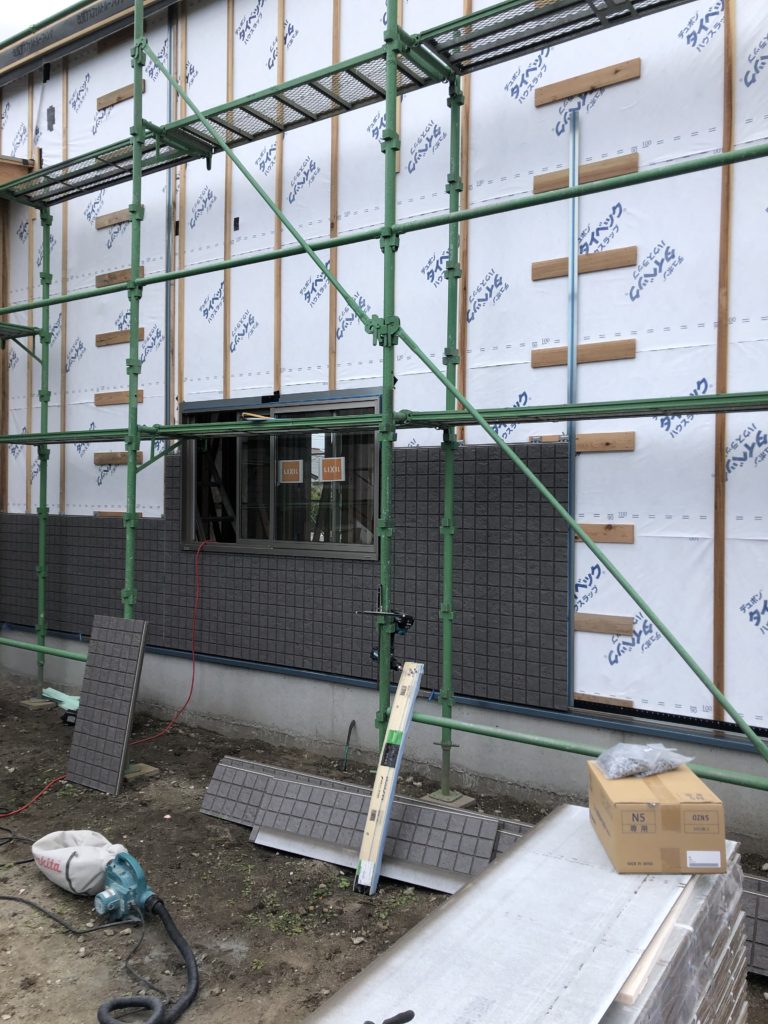

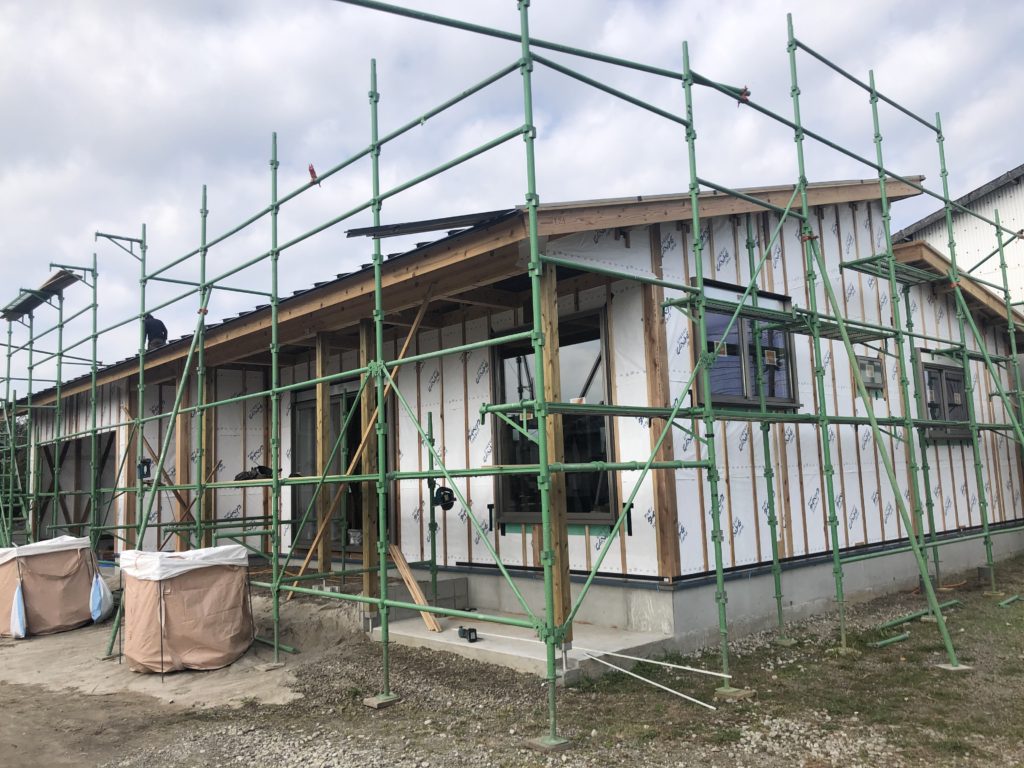

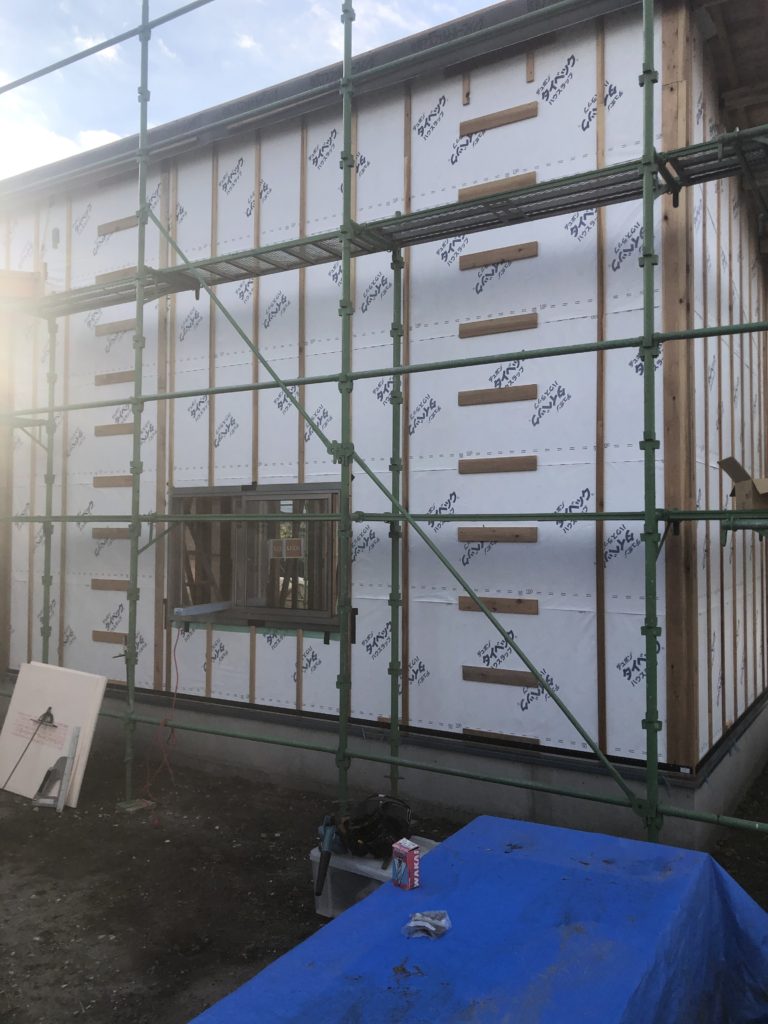

外部胴縁(外壁下地)の取り付け。

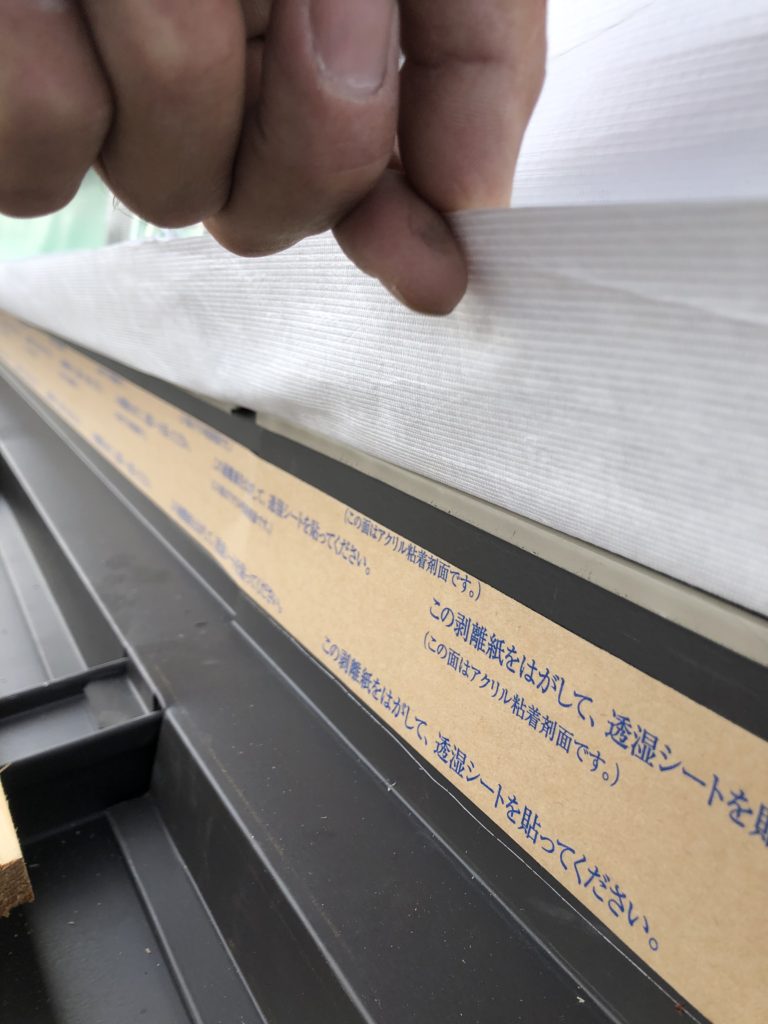

中窓にはウェザータイト(水が侵入しても窓台が腐らぬよう)

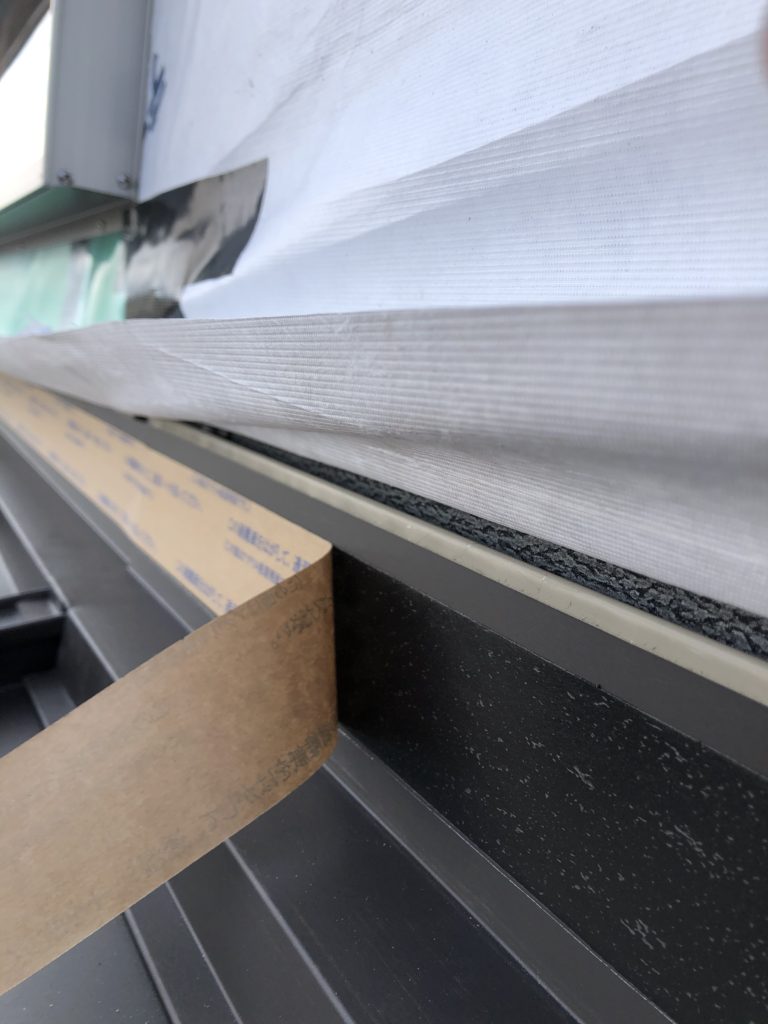

段違い屋根の下屋部は防水両面テープを貼ってます。

防水の為でもあるけどこの部分はタッカーでは止めれないので風が入った時の音鳴り防止の為でもあります。

ピラピラピラ〜

写真には撮ってないけどコーキング用ハットジョイナーも取り付けて外部下地完了。

ここまで行ったら二度目の検査の防水検査と金物検査を受けれます。

無事合格頂いたので外壁を張ることができます。

セーフ

ここからの2日目です。

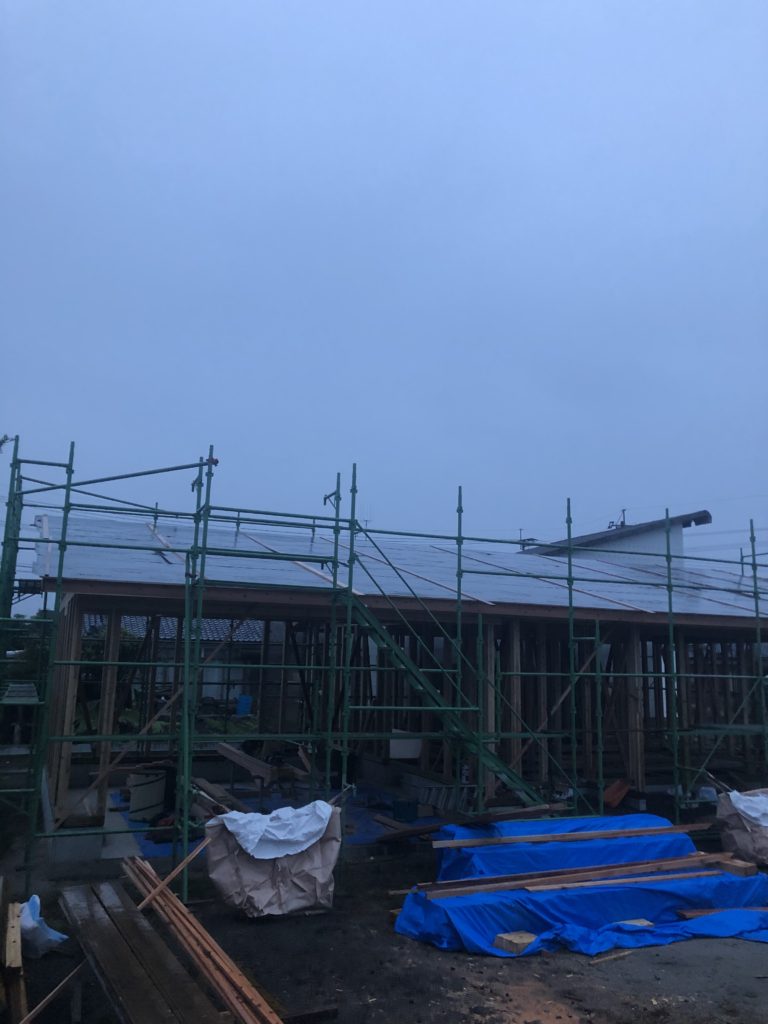

この日は午後から雨予報だったので雨が降る前に屋根仕舞いを終わらせねばと。

バタバタなので写真は撮れてません😅

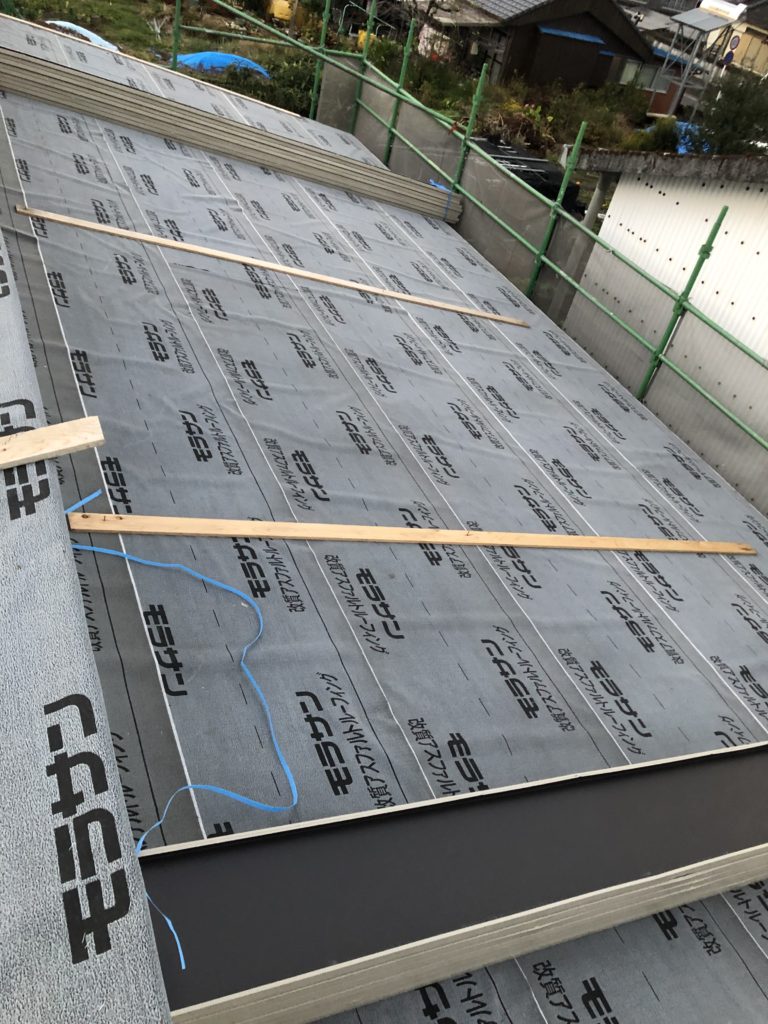

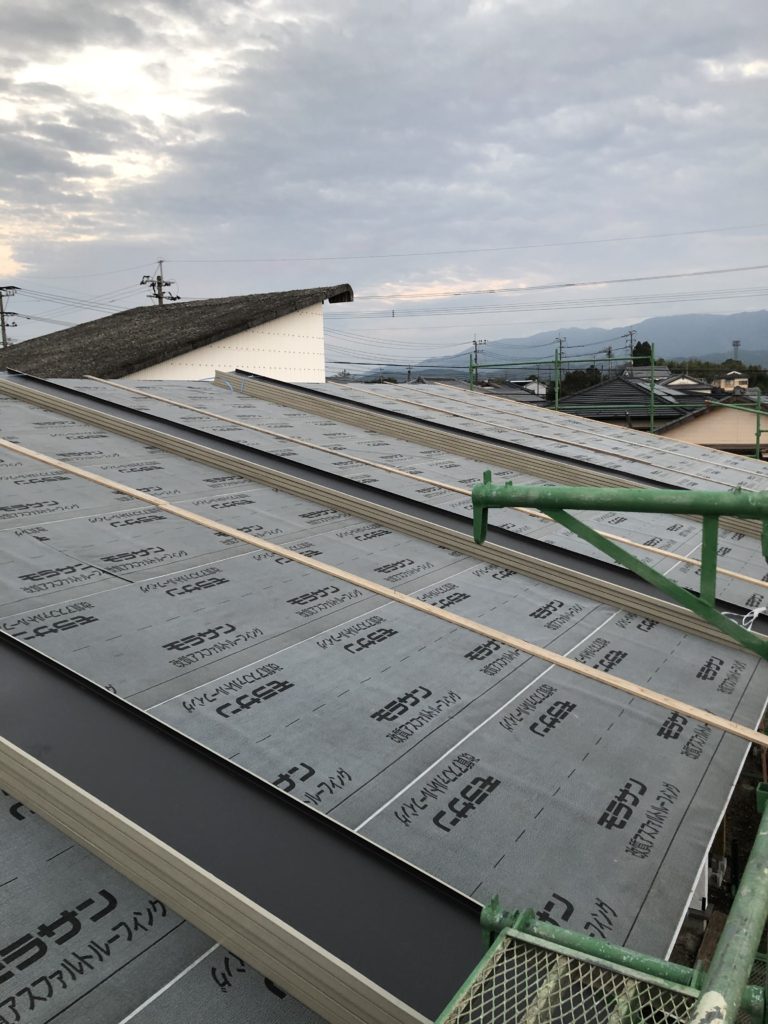

屋根仕舞い終わりました。

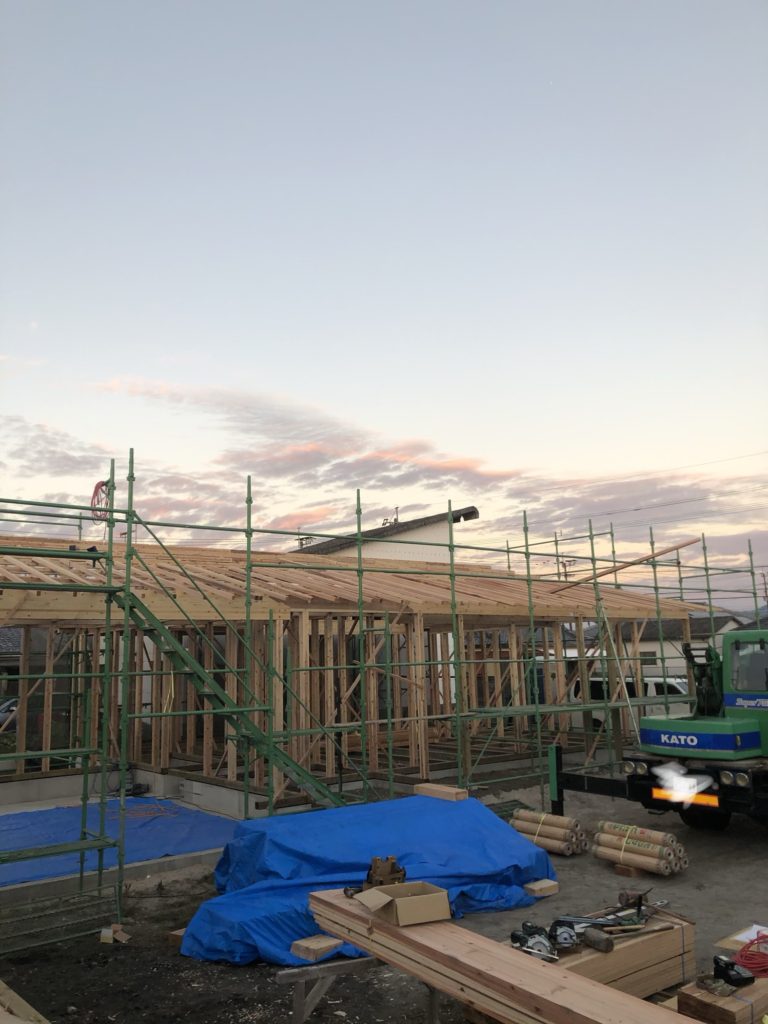

建て方終了。

途端に雨が☔️

日頃の行いですな🤔

今回墨付け刻みでこのサイズを完工できたのは自信になりました。

しかしまだまだだなとも思います。

これからも職人として日々精進を٩( ‘ω’ )و

と終わった感バリバリだけど現場はこれからが始まりです😅
